Departamento
«Sub-Contratista nos incumplió»: Ruta del Sol II

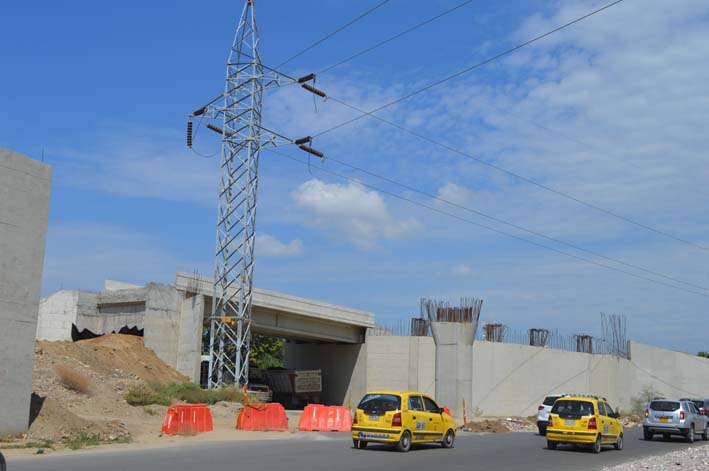

La Concesión Ruta del Sol II aceptó su responsabilidad en el aplazamiento del traslado de la torre de energía ubicada en el sector donde se construye la Intercesión de la Lucha, pero explicó que se trató de un tema de incumplimiento a los protocolos previos a este proceso por parte de la empresa experta en temas eléctricos, la cual fue sub-contratada para llevar a cabo el procedimiento de descargo y reconexión a la nueva red eléctrica.
Victor Esper, como director de la obra, pidió disculpas a la ciudadanía por los perjuicios que pudieron ocasionarse y exoneró de este hecho a la Gobernación del Magdalena en cabeza de Rosa Cotes de Zuñiga, de quien resaltó nuevamente su acompañamiento y gestión para lograr un acuerdo y trabajo en equipo entre las empresas de servicio público y la concesión Ruta del Sol II.
“Hasta las 2:00 de la tarde del día miércoles 22 de junio teníamos confirmado el desarrollo de todo el procedimiento de traslado de la torre que debía realizarse en el plazo de doce horas de hoy jueves 23 de junio que había otorgado Electricaribe, desafortunadamente errores en el protocolo final por parte de la empresa E3 Ingeniería que sub-contratamos para desarrollar el tema eléctrico, generó que a última hora resultara inviable hacer las nuevas conexiones de los cables de alta tensión, por lo tanto tuvo que aplazarse”, explicó el ingeniero civil.
Aunque Ruta del Sol II, como empresa encargada de las obras civiles del Intercambiador Vial de la Lucha siempre ha acompañado de cerca cada proceso adelantado por E3 Ingeniería, existen aspectos muy técnicos que son definidos únicamente según los parámetros y el conocimiento de los expertos en temas de ingeniería eléctrica. En ese sentido la Concesión confío en las decisiones establecidas por la empresa encargada en el asunto de movimientos de redes, descargo y conexiones, la cual pretendía ejecutar unas pruebas de cables de alta tensión en horas de la noche, procedimiento que al ser conocido por la empresa Electricaribe, fue negado, al considerar que era un tema delicado y con mucho riesgo que requería medidas de seguridad exigentes que en este caso se incumplían.
“A pesar que hubo improvistos como las lluvias del lunes y martes, nada exime a que la empresa subcontrada no haya hecho lo necesario para responder a los compromisos asumidos. Su representante siempre nos manifestó que los tiempos y el proceso general estaban en orden y cumplía con todos los parámetros de seguridad establecidos por Electricaribe, lamentablemente a última hora conocimos que el protocolo final que iban a realizar para la prueba de cables de alta tensión, no había sido consultado con la empresa de servicios públicos y lo que es peor era inviable, por lo tanto la consignación nacional que implicaba el corte del fluido eléctrico en la ciudad para el traslado de redes eléctricas debía cancelarse temporalmente”, agregó.
Ante la falta de su obligación e incumplimiento por parte de E3 Ingeniería, que genera una afectación de tiempo y principalmente económica directa a la Ruta del Sol II por presentarse otra prorroga en la conexión de la nueva torre, el director del Plan Vial del Norte, Victor Esper asume el error como contratista de la obra, comprometiéndose con la Gobernación del Magdalena a analizar de forma inmediata el mejor camino para completar todo el protocolo previo y definir en las próximas horas con Electricaribe una fecha en la que pueda completarse de una vez por toda los movimientos de cables y conexiones que permitan poner en funcionamiento la nueva torre de energía y el desmonte de la que actualmente impide la culminación de la Intercesión de La Lucha.
“Ruta del Sol II ha tomado inmediatamente todos los correctivos técnicos y administrativos para superar este desafortunado impase. El Sub-contratista debe respondernos y nosotros entre tanto continuaremos demostrando que somos una empresa de profesionales capaz de cumplir con las exigencias que requiere este gran proyecto vial que nos ha encargado la Gobernación del Magdalena”, puntualizó.
You must be logged in to post a comment Login
